Od grudnia trwają prace budowlane związane z budową linii elektroenergetycznej Gdańsk Przyjaźń - Żydowo Kierzkowo, która będzie przebiegała przez teren powiatów kartuskiego i kościerskiego. W naszym regionie powstaną łącznie 123 słupy. Postępy robót póki co można obserwować na terenie gmin Lipusz i Nowa Karczma.
Linia Gdańsk Przyjaźń - Żydowo Kierzkowo będzie liczyła około 120 kilometrów. Inwestycja swoim zasięgiem obejmuje 11 gmin: Żukowo, Somonino, Nową Karczmę, Kościerzynę, Lipusz, Parchowo, Studzienice, Bytów, Tuchomie, Miastko, Polanów.
Inwestycja jest niezwykle istotna dla zapewnienia bezpieczeństwa energetycznego w regionie Pomorza i Pomorza Zachodniego oraz usprawnienia przesyłu energii elektrycznej z południa na północ kraju.
Jak informuje wykonawca inwestycji, budowa nowej linii poprawi niezawodność sieci przesyłowej oraz ułatwi przeciwdziałanie skutkom poważnych awarii systemowych, jakie mogą wystąpić w następstwie różnych zdarzeń losowych. Poprawa warunków oraz pewności zasilania gmin to szansa na pozyskanie nowych inwestorów i w konsekwencji stworzenie wielu miejsc pracy.
Aktualny stan infrastruktury sieci przesyłowej w województwie pomorskim i zachodniopomorskim nie zapewnia jej efektywnego funkcjonowania.
- Pomorskie jest jednym z największych importerów energii elektrycznej w Polsce - produkuje tylko 30 proc. całkowitego zapotrzebowania na energię. W Zachodniopomorskiem sieć wymaga znaczących inwestycji modernizacyjnych i rozwojowych. Nowa linia, będąca inwestycją celu publicznego, jest odpowiedzią na najważniejsze potrzeby energetyczne Pomorza. Poprawi ona znacząco pewność dostaw energii w tym regionie, przez co pozytywnie wpłynie na bezpieczeństwo energetyczne północno-zachodniej Polski i jej mieszkańców - informuje wykonawca.
Rozbudowa systemu jest konieczna dla zwiększenia pewności zasilania oraz zmniejszenia zagrożenia przeciążeniami linii mogącymi powodować braki w dostawie energii elektrycznej.

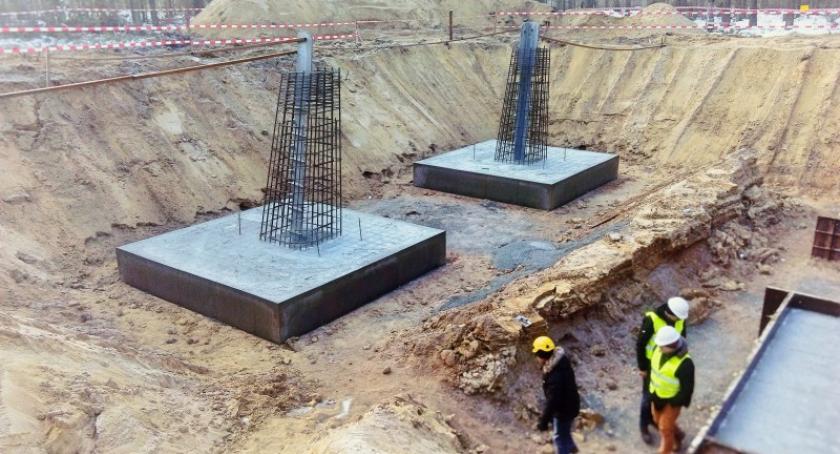

Na terenie powiatu kościerskiego i kartuskiego mają powstać łącznie 123 słupy. W gminie Lipusz już teraz buduje się wszystkie z 12 stanowisk, a w gminie Nowa Karczma trwają prace przy ośmiu fundamentach z planowanych 15. Kolejne będą stawiane w gminach: Kościerzyna (46 szt.) oraz Somonino (39 szt.) i Żukowo (11 szt.).
- Harmonogram zakłada wykonanie wszystkich fundamentów do końca 2017 roku. Szczegółowy plan prac będzie tworzony na bieżąco - m.in. w zależności od warunków pogodowych. Stawianie pierwszych konstrukcji słupów przewidziane jest na połowę roku, zdecydowana jednak większość będzie wykonywana od grudnia. Po wybudowaniu konstrukcji potrzeba będzie jeszcze czasu na ich pomalowanie i zawieszenie przewodów. W szczytowym momencie przy wykonywaniu fundamentów, montażu słupów i wykonywaniu naciągów może pracować do 200 osób - podkreśla Marek Rudnicki, rzecznik inwestycji.
Jak dodaje, jedną z uciążliwości związanych z tak dużą inwestycją, jest wzmożony ruch na lokalnych drogach.
- Nie da się go jednak wyeliminować, bo sprzęt i materiały muszą być systematycznie dostarczane. W trakcie rozmów z władzami gmin, powiatów oraz Lasami Państwowymi uzgadniane są plany dojazdu. Ustala się, po których drogach mogą się poruszać samochody dojeżdżające na budowę i dokumentuje się stan nawierzchni. Podczas spotkań z właścicielami gruntów prywatnych przed wejściem w teren uzgadnia się natomiast na bieżąco dojazd do konkretnych stanowisk słupów - zaznacza Marcin Rudnicki.
W przypadku uszkodzenia dróg, głównie tych gruntowych, zapewniania jest ich przejezdność. Po zakończeniu prac budowlanych zostaną przewrócone do stanu sprzed realizacji inwestycji.
Zgodnie z założeniami budowa linii elektroenergetycznej ma zostać zakończona w 2019 roku.
- Po wybudowaniu nowej infrastruktury, wykonawca zdemontuje linię 220 kV, eksploatowaną na podobnej trasie od lat 60. ubiegłego wieku - podsumowuje rzecznik inwestycji.
